Page 30 - 涂层与防护2019-04
P. 30
赵增元,等:油漆系统配套标准样板在平台防腐施工中的应用

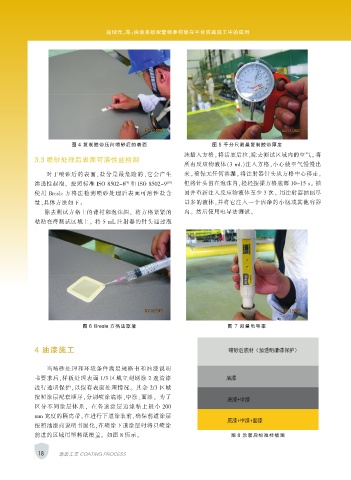

图 4 复制胶带压向喷砂后的表面 图 5 千分尺测量复制胶带厚度
沫插入方格。 将活塞后拉,除去测试区域内的空气。 将
3.3 喷砂处理后表面可溶性盐检测
所有反应物液体(3 mL)注入方格,小心使空气慢慢出
对于喷砂后的表面,盐分是最危险的,它会产生 来。 确保无任何渗漏。 将注射器针头从方格中心移走,
[9]
渗透性起泡。 按照标准 ISO 8502-6 和 ISO 8502-9 [10] 但将针头留在泡沫内,轻轻按揉方格底部 10~15 s。 抽
使用 Bresle 方格法检测喷砂处理后表面可溶性盐含 回并重新注入反应物液体至少 3 次。 用注射器抽回尽
量,具体方法如下: 量多的液体,并将它注入一个洁净的小瓶或其他容器
除去测试方格上的背衬和泡沫圈, 将方格紧紧的 内。 然后使用电导法测试。
粘贴在待测试区域上。 将 5 mL 注射器的针头通过泡
图 6 Bresle 方格法取液 图 7 测量电导率
4 油漆施工
当喷砂处理和环境条件满足规格书和油漆说明
书要求后,样板处理表面 1/3 区域立刻刷涂 2 遍清漆
进行透明保护,以保存表面处理情况。 其余 2/3 区域
按照涂层配套顺序,分别喷涂底漆、中涂、面漆。 为了
区分不同涂层体系, 在各道涂层边缘粘上最小 200
mm 宽度的隔离带。 在进行下道涂装前,确保前道涂层
按照油漆商说明书固化,在喷涂下道涂层时将只喷涂
前道的区域用塑料纸覆盖。 如图 8 所示。 图 8 涂装后标准样板图
18 涂装工艺 COATING PROCESS
